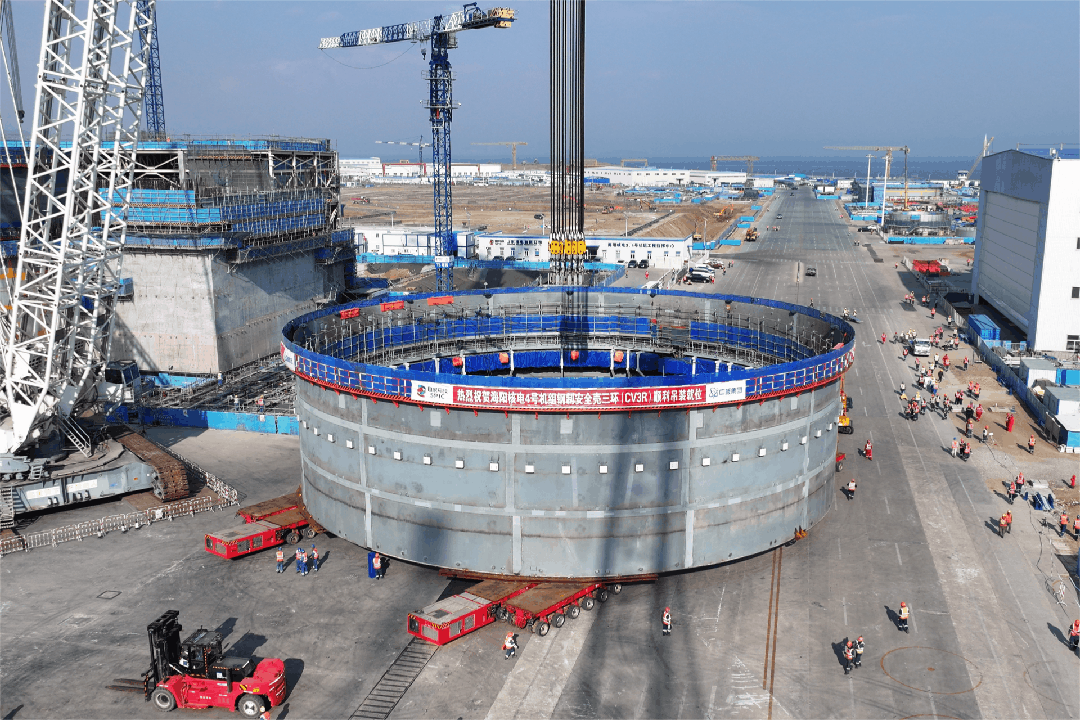

官方网站-首页3月31日16时39分,海阳核电4号机组核岛钢制安全壳筒体三环顺利吊装就位,为年内实现4号核岛反应堆厂房封顶重要里程碑节点打下了良好的基础。

本次吊装的模块由3圈共36块筒体板组成,直径约40米,高约12米,总吊装重量约764吨。同时集成安装了300余块附板、SP02平台、环形风管、管道、空气导流板支架、临时内加劲肋及临时风管等物项,有效降低了吊装后核岛内施工作业量,对核岛施工进度及工业安全起到了良好的促进作用。

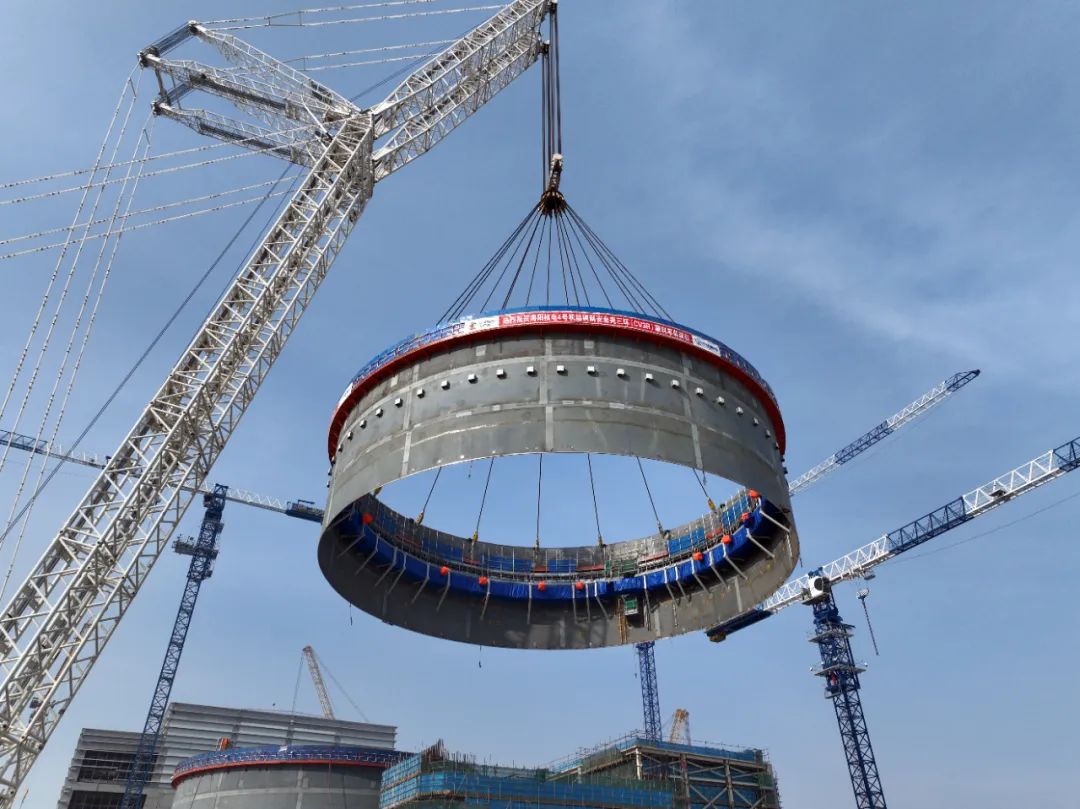

本次吊装采取了无吊梁吊装方式,由3200吨履带式吊车通过分配器及16根吊索具与模块上的16个吊耳连接,运用应变测力无线传输技术,对索具受力情况进行实时监测和调整,确保模块吊装过程受力均衡,减小吊装造成的模块变形,经起钩、悬停、旋转、带载行走、下落、调整等动作,历时1小时42分钟吊装就位,整个过程安全、有序、可控。
海阳核电3、4号机组建设团队通力合作,始终坚持“严慎细实”的工作作风,扎实平稳推进工程建设,用“匠心”铸造精品核电工程,推动该集团公司“均衡增长战略”落地见效。
