中国唯一闸墩式水电站绿电产能再提升

2025-07-21 18:00:40

【导语】7月19日,黄河上游水电开发有限责任公司青铜峡水电站的5号技改机组顺利完成72小时试运行并正式归调,装机容量提升至42兆瓦,使电站总装机容量达到339兆瓦,绿电生产能力显著增强。青铜峡水电站作为黄河上游的综合性水利枢纽,历经多年技改攻坚,通过创新管理和技术应用,实现了高效升级与安全管控的双重提升,为清洁能源发展贡献力量。

  7月19日16时21分,黄河上游水电开发有限责任公司青铜峡水电站技改机组5号机顺利通过72小时试运行,正式归调,标志着5号机组装机容量从36兆瓦增加至42兆瓦,青铜峡水电站总装机容量达到339兆瓦,绿电生产能力进一步提升。

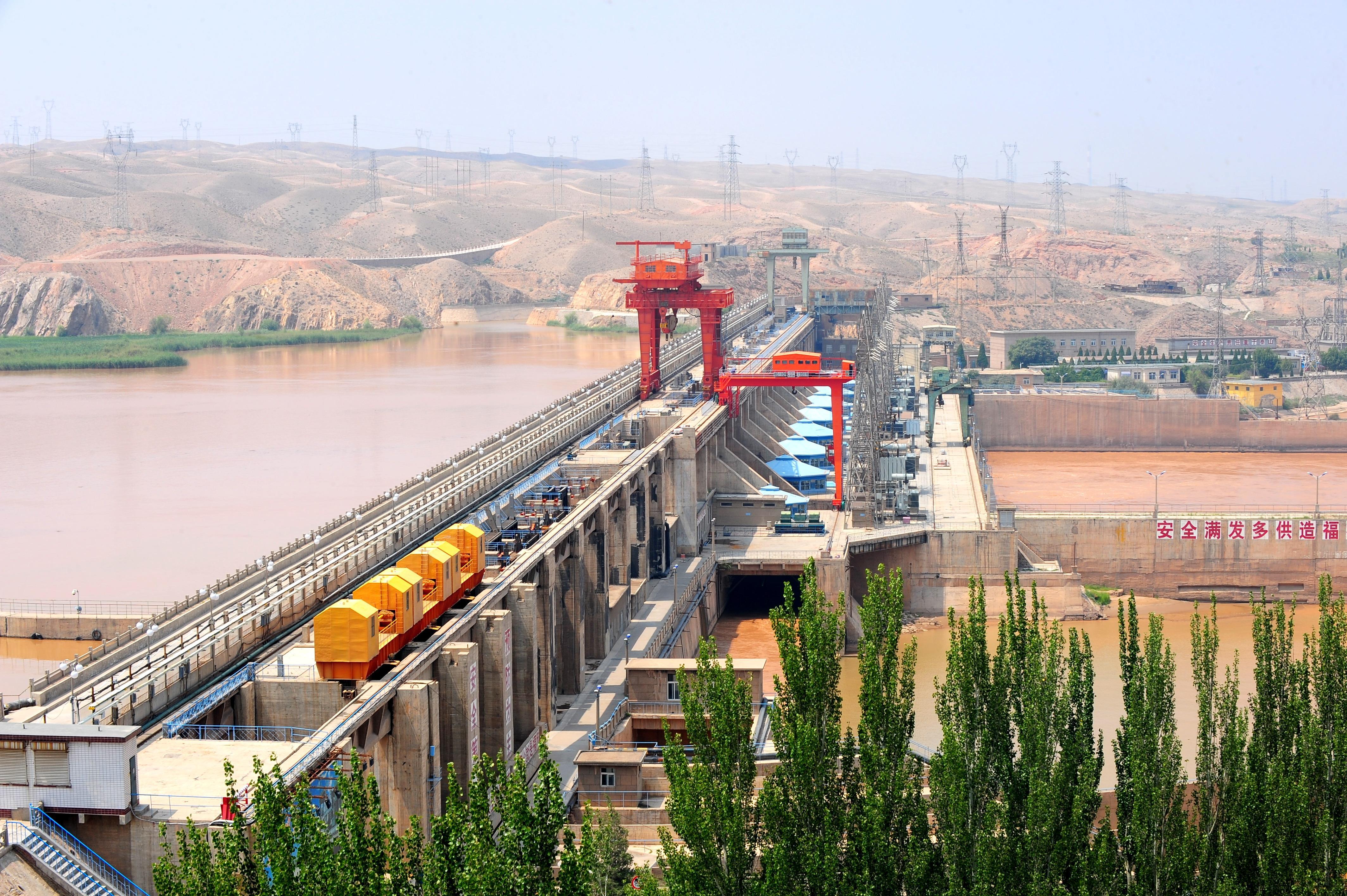

  青铜峡水电站是黄河上游规划的最后一座梯级水电站,也是中国唯一的闸墩式水电站。电站于1958年破土动工,1967年实现第一台机组发电,1978年全面竣工,是以灌溉、发电为主,兼具防洪、防凌、城市工业用水等多种效益的综合性水利枢纽工程。

  2024年11月30日,5号机组导叶吊出机坑;12月4日,混凝土凿除;2025年5月20日,定子及下机架基础埋件混凝土二期浇筑完成;6月5日,支持盖、主轴、转轮“三联体”整体吊装完成……为确保技改项目高效推进,黄河上游水电开发有限责任公司青铜峡发电公司构建了技改办、技术委员会等在内的多层级攻坚体系,形成了“上下呼应、全员协同”的攻坚合力,为项目顺利并网夯实了技术和组织保障。

  “自去年11月15日工程启动以来,面对多工种交叉作业的复杂局面,我们通过‘时间错峰、空间共享’的模式,在混凝土养护期间同步推进设备预装配,有效减少了工序等待时间。定子装配创新搭设了专用平台,替代传统工艺,显著提升了工作效率。在关键设备吊装时,通过调整‘三联体’安装顺序,与定子装配同步实施,大幅缩短了工期。”黄河上游水电开发有限责任公司青铜峡发电公司副总经理芦彪表示。

  在安全管控方面,青铜峡发电公司聚力打造“科技+制度”的双重防线,依托先进的“移动哨兵”监控系统与“工业互联网+安全平台”,建立了全天候、全方位的监管网络。

  青铜峡水电站自投产以来,累计完成发电量超533亿千瓦时,相当于节约标准煤约1607万吨,减排二氧化碳约4206万吨。(张添福 杨华梁)

责任编辑:于彤彤

关注我们

  • 微信公众号

    微信公众号

  • 抖音官方号

    抖音官方号

上海电缆集团

服务热线: 185 3326 9288

项目咨询: 管先生 0755-90853654

电子邮箱: info@liyoutekyj.com

上海厂区: 上海青浦区青浦镇东庆路一号厂区南丰路97号

嘉兴厂区: 浙江省嘉兴市南湖区新丰镇工业功能区(北区)

Copyright © 2019-2025 上海电缆(集团)有限公司 【官方网站·】 版权所有
