电缆这些部位需要计算预留,快看看你漏算了吗?

2026-07-27 18:41:13

(来源:电力四射)

c

电缆长度计算规则

线缆在敷设的过程,不管是穿管敷设还是桥架内敷设,电缆都不是以一种完全绷直的状态,它的敷设有一定的松弛度,波形弯度交叉等,那么我们在计算电缆长度的时候需要把这个长度也算进去,按照计算规则,敷设系数为2.5%。

那么电缆总长度应为:(线缆总长+预留长度)*1.025

预留长度怎么计算?

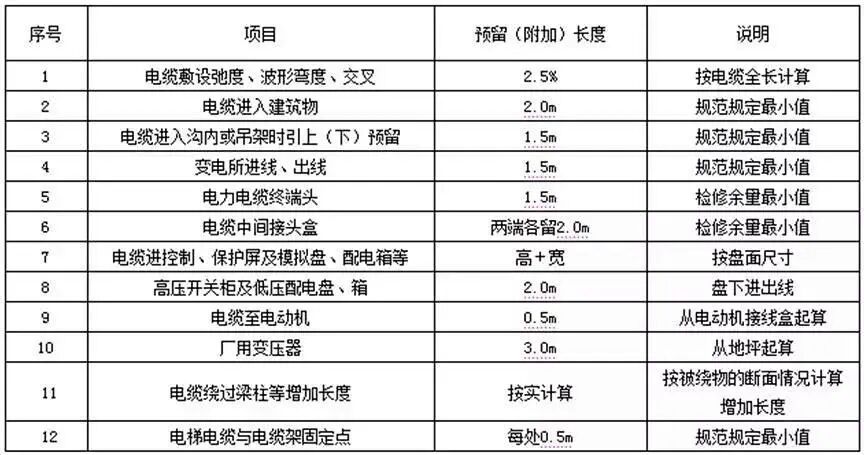

注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。也就是说电缆敷设弛度、波形弯度、交叉的附加长度应按设计图示水平和垂直敷设长度加各预留长度之和为计算基础。

01 电缆松弛度、波形弧度、交叉

电缆敷设松驰度,波形弯度等是需要附加总长度的2.5%的系数的。

02电缆进入建筑物

主要是在市政道路的外线(或是交安工程电缆)进入场地内时,就必须考虑他的预留的最小值2m。

03 电缆进入沟内或吊架

电缆进入沟内或吊架时引上(下)预留最小值1.5m。

04 变电所进线、出线

考虑预留最小值1.5m

05 电缆终端头

电力电缆终端头,预留最小值1.5m。为检修预留

06 电缆中间头

电缆中间接头盒两端各留2m。为检修预留

07 电缆进控制、保护屏及模拟盘、配电箱等

电缆进控制、保护屏及模拟盘、配电箱等。按盘面(或箱面的):高+宽,也就是我们常用的电脑半周长。

08 高压开关柜及低压配电盘、箱

高压开关柜及低压配电盘、箱,考虑盘下进出线2m。

09 电缆至电动机

电缆至电动机:从电动机接线盒开始+0.5m。

010 厂用变压器

厂用变压器:从地坪算+3m预留

011 电缆绕过梁柱等

电缆绕过梁柱等增加长度,按被绕物的断面情况计算增加长度。

012 电梯电缆与电缆架固定点

电梯电缆与电缆架固定点,每处0.5m。

免责声明:本文系网络转载,版权归原作者所有。所转载文章并不代表本公众号赞同其观点和对其真实性负责。但因转载众多,无法确认真正原始作者,如涉及作品版权问题,请及时联系我们,我们将删除内容以保证您的权益!

关注我们

  • 微信公众号

    微信公众号

  • 抖音官方号

    抖音官方号

上海电缆集团

服务热线: 185 3326 9288

项目咨询: 管先生 0755-90853654

电子邮箱: info@liyoutekyj.com

上海厂区: 上海青浦区青浦镇东庆路一号厂区南丰路97号

嘉兴厂区: 浙江省嘉兴市南湖区新丰镇工业功能区(北区)

Copyright © 2019-2025 上海电缆(集团)有限公司 【官方网站·】 版权所有
